डब्ल्यूपीसी इंस्टालेशन विफलताएँ: 7 गंभीर त्रुटियाँ आर्किटेक्ट और ठेकेदारों को अवश्य टालनी चाहिए

डब्ल्यूपीसी इंस्टालेशन विफलताएँ: 7 गंभीर त्रुटियाँ और उनसे कैसे बचें | नेकवुड
🛠️ व्यावसायिक इंस्टालेशन गाइड

डब्ल्यूपीसी इंस्टालेशन विफलताएँ: 7 गंभीर त्रुटियाँ आर्किटेक्ट और ठेकेदारों को अवश्य टालनी चाहिए

डब्ल्यूपीसी मुखौटा विफलताओं में से 85% स्थापना त्रुटियों के कारण होती हैं - भौतिक दोषों के कारण नहीं। यह मार्गदर्शिका डब्ल्यूपीसी थर्मल विस्तार, मरम्मत निर्णय वृक्षों और क्षेत्रीय भवन कोड की भौतिकी को कवर करती है।

"$200,000 डब्ल्यूपीसी मुखौटा प्रतिस्थापन - क्योंकि ठेकेदार को थर्मल और हाइग्रोस्कोपिक विस्तार के बीच अंतर नहीं पता था।"

- फोरेंसिक बिल्डिंग रिपोर्ट, सिंगापुर, 2025

वैश्विक वुड प्लास्टिक कंपोजिट बाजार 2026 में 9.67 बिलियन डॉलर तक पहुंचने का अनुमान है[1]. फिर भी उद्योग के आंकड़े यही सुझाव देते हैंडब्लूपीसी मुखौटा विफलताओं में से 85% तक स्थापना त्रुटियों के कारण होती हैं - भौतिक दोषों के कारण नहीं[2].

आर्किटेक्ट्स और ठेकेदारों के लिए, प्रत्येक विफलता न केवल प्रतिष्ठित क्षति का प्रतिनिधित्व करती है बल्किप्रत्यक्ष वित्तीय हानि: किसी व्यावसायिक पहलू को फिर से तैयार करने में खर्च हो सकता है$50,000-$200,000परियोजना पैमाने पर निर्भर करता है। उपरोक्त सिंगापुर का मामला - अपर्याप्त विस्तार अंतराल के कारण 18 महीनों के भीतर 37% डब्ल्यूपीसी पैनल विफल हो गए - यह कोई अलग घटना नहीं है।

यह मार्गदर्शिका किसके लिए संरचित हैआर्किटेक्ट, विनिर्देशक और अनुभवी ठेकेदार. यह कवर करता हैडब्ल्यूपीसी विफल क्यों होती है इसकी भौतिकी, एमरम्मत के लिए निर्णय-वृक्ष दृष्टिकोण, औरक्षेत्र-विशिष्ट बिल्डिंग कोडपूरे अमेरिका, यूरोप, ऑस्ट्रेलिया और सिंगापुर में।

85% डब्ल्यूपीसी विफलताओं का पता स्थापना त्रुटियों से लगाया जाता है - भौतिक दोषों से नहीं[2]
$50k–200k स्थापना विफलता के बाद एक व्यावसायिक पहलू को फिर से तैयार करने की लागत
3.5×10⁻⁵ थर्मल विस्तार का डब्ल्यूपीसी गुणांक (सीटीई) प्रति डिग्री सेल्सियस[3]
25 मिमी बाहरी आवरण के लिए न्यूनतम रेनस्क्रीन कैविटी की आवश्यकता होती है[2]

डब्ल्यूपीसी लकड़ी से अलग क्यों चलती है?

विफलता का भौतिकी

डब्ल्यूपीसी लकड़ी के फाइबर (30-60%) और थर्मोप्लास्टिक पॉलिमर (40-70%) का एक मिश्रण है। पॉलिमर मैट्रिक्स - आमतौर पर एचडीपीई या पीपी - में एक होता हैथर्मल विस्तार का गुणांक (सीटीई) लकड़ी की तुलना में लगभग 3-5 गुना अधिक है[3].

सीटीई तुलना (×10⁻⁵/°C):
• लकड़ी(अनाज के समानांतर): 0.5
• डब्ल्यूपीसी(सामान्य): 3.5 (सीमा: 2.5-4.5)
• अल्युमीनियम: 2.3
• पीवीसी: 5.0–7.0
• इस्पात: 1.2

जबकि लकड़ी मुख्य रूप से अपनी चौड़ाई के कारण फैलती हैनमी अवशोषण (हीड्रोस्कोपिक विस्तार), डब्ल्यूपीसी का विस्तार होता हैतापमान परिवर्तन (थर्मल विस्तार) के कारण इसकी लंबाई के साथ रैखिक रूप से[2].

यह मूलभूत अंतर - हाइग्रोस्कोपिक बनाम थर्मल - अधिकांश इंस्टॉलेशन विफलताओं का मूल कारण है।आर्किटेक्ट्स को डब्ल्यूपीसी इंस्टालेशन को अधिक पसंद करना चाहिएएल्यूमीनियम आवरण(CTE ≈ 2.3×10⁻⁵/°C) लकड़ी की तुलना में (CTE ≈ 0.5×10⁻⁵/°C).

विस्तार अंतराल गणना सूत्र:

गैप = सीटीई × एल × ΔT + सुरक्षा कारक
• CTE = 3.5×10⁻⁵/°C (WPC विशिष्ट)
• एल = पैनल की लंबाई (मिमी)
• ΔT = तापमान परिवर्तन (डिग्री सेल्सियस)
• सुरक्षा कारक = 2 ​​मिमी (न्यूनतम)

उदाहरण:30°C तापमान परिवर्तन में 4 मीटर पैनल के लिए:
विस्तार = 3.5×10⁻⁵ × 4000 मिमी × 30 =4.2 मिमी
2 मिमी सुरक्षा कारक जोड़ें =6.2 मिमी न्यूनतम अंतर.

यही कारण है कि उद्योग मानक की सिफ़ारिश6-8 मिमी साइड गैपऔर10-12 मिमी परिधि अंतरालयह मनमाना नहीं है - यह भौतिकी है[5].

त्रुटि गंभीरता ढाँचा

नीचे दी गई सात त्रुटियाँ भवन सुरक्षा, संरचनात्मक अखंडता और दीर्घकालिक प्रदर्शन पर उनके प्रभाव के आधार पर व्यवस्थित की गई हैं।

🔴 घातक संरचनात्मक विफलता - पूर्ण पुनर्निर्माण की आवश्यकता है
🟠 गंभीर कार्यात्मक हानि - जीवन काल और प्रदर्शन को कम कर देती है
🟡 महत्वपूर्ण विस्तृत निरीक्षण - सौंदर्यशास्त्र और रखरखाव को प्रभावित करता है
1थर्मल विस्तार अंतराल को नजरअंदाज करनाघातक
WPC decking buckling due to insufficient expansion gaps — thermal stress failure
अपर्याप्त विस्तार अंतराल के कारण डब्ल्यूपीसी पैनल थर्मल तनाव के तहत झुक जाते हैं, मुड़ जाते हैं और टूट जाते हैं।

गलती:बिना खाली जगह छोड़े डब्ल्यूपीसी बोर्डों को दीवारों, खंभों या एक-दूसरे पर कसकर फिट करना[4].

⚙️यह गलती क्यों है:जैसा कि ऊपर गणना की गई है, एक 4m WPC पैनल का विस्तार होता है4.2 मिमी30°C के झूले में। अंतराल के बिना, पैनल कहीं नहीं जाएगा और जाएगाबकल, ताना, या दरार[4].

"यदि आपके ठेकेदार ने बोर्डों को बहुत कसकर पिन किया है, तो गर्मी की गर्मी के कारण वे झुक जाएंगे।"[4]

— सुंडी डब्ल्यूपीसी, 2026 इंस्टालेशन गाइड

वास्तविक दुनिया की लागत:सिंगापुर की एक वाणिज्यिक परियोजना ने विस्तार अंतराल के बिना डब्ल्यूपीसी दीवार पैनल स्थापित किए। तीन महीनों के भीतर, 37% पैनलों में स्पष्ट बकलिंग दिखाई दी। ठेकेदार को मजबूर होना पड़ा$72,000 की लागत से पूरे हिस्से को हटाएँ और पुनः स्थापित करें.

🌳 मरम्मत निर्णय वृक्ष:
• गैप <3मिमी:🔴पूर्ण प्रतिस्थापन की आवश्यकता है- पैनलों को पहले ही आंतरिक तनाव क्षति का सामना करना पड़ा है
• गैप 3-5 मिमी:🟠अल्पकालिक मरम्मत- राहत कटौती की सिफारिश की गई; दीर्घकालिक प्रतिस्थापन योजना की आवश्यकता है
• गैप ≥ 5 मिमी:🟢स्थानीय मरम्मत संभव- आगे की गतिविधियों पर नजर रखें
🌍 क्षेत्रीय स्थापना मानक:
🇺🇸 हम:एएसटीएम डी7032 - डब्ल्यूपीसी डेकिंग के लिए मानक विशिष्टता
🇪🇺 यूरोपीय संघ:EN 15534 - लकड़ी-प्लास्टिक कंपोजिट विशिष्टताएँ
🇦🇺 ऑस्ट्रेलिया:एएस/एनजेडएस 4702 - डब्ल्यूपीसी स्थापना मानक
🇸🇬 सिंगापुर:बीसीए ग्रीन मार्क - क्लैडिंग सिस्टम आवश्यकताएँ

✅समाधान:

विस्तार अंतराल विशिष्टताएँ:
• पार्श्व अंतरालआसन्न पैनलों के बीच:6-8मिमी[5]
• परिधि अंतरालदीवारों, स्तंभों और स्थिर बाधाओं पर:10-12 मिमी[5]
• तापमान समायोजन:पर स्थापित करेंकम अंतर मानगर्म परिस्थितियों में,उच्च मूल्यठंड की स्थिति में[5]
• कैलिब्रेटेड स्पेसर टूल का उपयोग करेंडब्ल्यूपीसी पैनल स्थापनाओं के लिए विशेष रूप से डिज़ाइन किया गया[5]
🔗नेकवुड एएसए वॉल क्लैडिंग देखें- प्रत्येक पैनल सीटीई-परीक्षणित विशिष्टताओं और अनुशंसित गैप तालिकाओं के साथ आता है।

संदर्भ मानक:एएसटीएम डी6341 - प्लास्टिक लकड़ी के थर्मल विस्तार के रैखिक गुणांक के निर्धारण के लिए मानक परीक्षण विधि।

2कोई रेनस्क्रीन कैविटी नहीं - फ्लश-माउंटिंग बाहरी पैनलघातक
Rainscreen cavity installation showing ventilation gap between cladding and wall
जल निकासी और थर्मल प्रदर्शन के लिए एक हवादार रेनस्क्रीन कैविटी (न्यूनतम 25 मिमी) आवश्यक है।

गलती:बढ़ते डब्ल्यूपीसी बाहरी पैनल इमारत की मौसम प्रतिरोधी बाधा (डब्ल्यूआरबी) के खिलाफ फ्लश करते हैं[2].

⚙️यह गलती क्यों है:यह कठोर, शून्य-निकासी स्थापनायह तरल पानी और तीव्र सौर ताप दोनों को रोक लेता है, के लिए अग्रणीसमय से पहले सामग्री का क्षरण और इमारत की संरचनात्मक संरचना में संभावित सड़न[2].

"आधुनिक निर्माण में एक आम और विनाशकारी गलती इमारत के मौसम-प्रतिरोधी अवरोध के खिलाफ समग्र बाहरी पैनल स्थापित करना है।"[2]

— इकोटेक डब्ल्यूपीसी इंडस्ट्री सॉल्यूशंस, 2026

वास्तविक दुनिया की लागत:मेलबर्न के एक अपार्टमेंट प्रोजेक्ट में रेनस्क्रीन कैविटी के बिना सीधे ओएसबी शीथिंग पर डब्ल्यूपीसी क्लैडिंग लगाई गई है। 18 महीने बाद फंसी नमी की वजह सेव्यापक लकड़ी के फ्रेम सड़ांध. निवारण लागत अधिक हो गई$340,000.

🌳 मरम्मत निर्णय वृक्ष:
• गुहा <10 मिमी:🔴पूर्ण मुखौटा प्रतिस्थापन- फ़्रेमिंग में संरचनात्मक क्षति की संभावना
• गुहा 10-20 मिमी:🟠वेंटिलेशन रेट्रोफ़िट- न्यूनतम 25 मिमी का अंतर बनाने के लिए अतिरिक्त बैटन स्थापित करें
• गुहा ≥ 25 मिमी:🟢किसी कार्रवाई की आवश्यकता नहीं है- सालाना जल निकासी चैनलों की निगरानी करें
🌍 क्षेत्रीय बिल्डिंग कोड संदर्भ:
🇺🇸 हम:आईबीसी अध्याय 14 - बाहरी दीवारें (हवादार गुहा आवश्यक)
🇪🇺 यूरोपीय संघ:EN 15534 - हवादार मुखौटा प्रणाली
🇦🇺 ऑस्ट्रेलिया:एएस/एनजेडएस 4284 - भवन के अग्रभागों की मौसम की जकड़न
🇸🇬 सिंगापुर:बीसीए स्वीकृत क्लैडिंग सिस्टम - ऊंची इमारतों के लिए अनिवार्य कैविटी

✅समाधान:

रेनस्क्रीन कैविटी विशिष्टताएँ:
• न्यूनतम सतत वायु गुहा: 25 मिमी (1 इंच)[2]
• वाणिज्यिक मुखौटा परियोजनाएं: 25-40 मिमी[6]
• गुहा कार्य: ① केशिका टूटना- नमी में प्रवेश करने वाली नालियाँ; ②संवहन थर्मल ड्राफ्ट- गर्म हवा को बाहर निकालता है और सतह का तापमान कम करता है[2]
🔗नेकोवुड के रेनस्क्रीन कैविटी विवरण चित्र डाउनलोड करें- यूएस, ईयू और एयू बाजारों के लिए सीएडी-अनुरूप कैविटी विनिर्देश।

संदर्भ मानक:बीएस 8414 (बाहरी दीवार अग्नि प्रदर्शन), एएसटीएम ई2273 (दीवार जल निकासी दक्षता)।

3छुपे हुए क्लिप्स का उपयोग करने के बजाय चेहरा खराब करनागंभीर

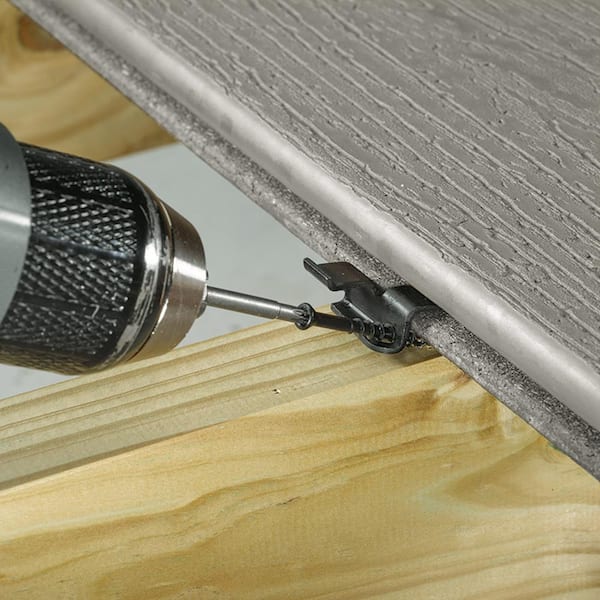

Hidden clip fastening system for WPC allowing thermal expansion
छिपे हुए क्लिप सिस्टम पैनलों को स्वतंत्र रूप से स्लाइड करने की अनुमति देते हैं - फेस-स्क्रूइंग उन्हें जगह पर लॉक कर देता है और विफलता की गारंटी देता है।

गलती:डब्ल्यूपीसी बोर्ड के चेहरे के माध्यम से सीधे ड्राइविंग स्क्रू[2].

⚙️यह गलती क्यों है:चेहरा खराब करनापैनल को उसकी जगह पर लॉक कर देता है, थर्मल विस्तार आंदोलन को रोकना[2]. जैसे-जैसे पैनल विस्तार करने का प्रयास करता है, तब तक आंतरिक तनाव पैदा हो जाता हैबोर्ड को स्क्रू हेड्स को कसने या कतरने के लिए मजबूर करता है[7].

🌳 मरम्मत निर्णय वृक्ष:
• पूरा मुखौटा खराब हो गया:🔴पूर्ण प्रतिस्थापन- पैनलों को नुकसान पहुंचाए बिना स्क्रू को हटाया नहीं जा सकता
• फेस-स्क्रूड पृथक क्षेत्र:🟠स्थानीयकृत प्रतिस्थापन- प्रभावित पैनलों को क्लिप सिस्टम से बदलें
• क्लिप और स्क्रू का मिश्रण:🟡आंशिक पुनर्निमाण- फिसलने वाले क्षेत्रों से स्क्रू हटा दें, केवल स्थिर केंद्र-पिन छोड़ दें

✅समाधान:

बन्धन प्रोटोकॉल:
• कभी भी पैनल फेस पर सीधे स्क्रू न करें[2]
• हमेशा प्रयोग करेंनिर्माता-अनुमोदितछुपे हुए स्लाइडिंग क्लिप सिस्टम[2]
• क्लिप प्रदर्शन:क्लिप्स अनुमति देते हैं8-12 मिमी अनुदैर्ध्य आंदोलनहवा के भार से सुरक्षित रहते हुए
• एक निश्चित केंद्र-पिनदिशात्मक गति को नियंत्रित करने की अनुमति है; अन्य सभी फिक्सिंग को स्लाइडिंग की अनुमति देनी चाहिए
🔗नेकोवुड की 360° शील्ड™ वॉल क्लैडिंगइसमें 12 मिमी मूवमेंट क्षमता वाला एक एकीकृत छिपा हुआ क्लिप सिस्टम शामिल है - जो एएसटीएम ई330 से सत्यापित है।

संदर्भ मानक:एएसटीएम ई330 - बाहरी पर्दे की दीवारों का संरचनात्मक प्रदर्शन।

4जोइस्ट स्पेसिंग बहुत चौड़ी हैगंभीर

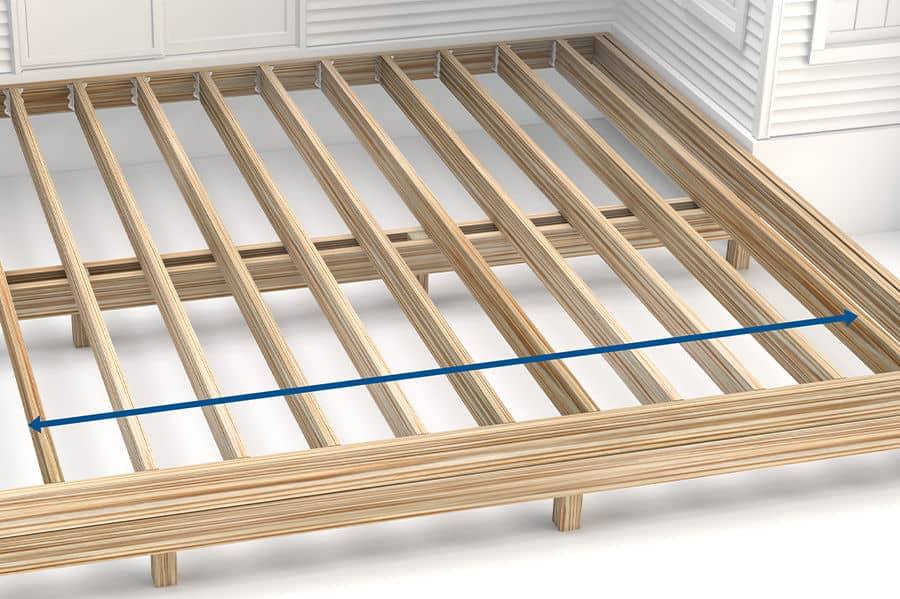

WPC decking with proper joist spacing showing structural integrity
उचित जॉइस्ट रिक्ति (400-500 मिमी) संरचनात्मक अखंडता सुनिश्चित करती है और लोड के तहत शिथिलता को रोकती है।

गलती:निर्माता की अनुशंसा से परे जॉयस्ट रिक्ति बढ़ाना[8].

⚙️यह गलती क्यों है:अधिक दूरी वाले जॉयस्टडेकिंग बोर्डों को ओवरलोड करें, जिससे उन्हेंसमय के साथ शिथिलता, विकृति और विचलन[8].

🌳 मरम्मत निर्णय वृक्ष:
• रिक्ति> 600 मिमी:🔴पूर्ण उपसंरचना प्रतिस्थापन- पैनल स्थायी रूप से क्षतिग्रस्त हैं
• रिक्ति 500-600 मिमी:🟠मध्यवर्ती जॉयस्ट जोड़ें- पैनल हटाने की आवश्यकता हो सकती है
• रिक्ति ≤ 500 मिमी:🟢किसी कार्रवाई की आवश्यकता नहीं है- लोड गणना के साथ सत्यापित करें

✅समाधान:

जोइस्ट स्पेसिंग विशिष्टताएँ:
• मानक अनुप्रयोग: 400-500 मिमी[10]
• तेज़ हवा वाले क्षेत्र/वाणिज्यिक: 300-400 मिमी[11]
• कभी भी अधिक न होनिर्माता द्वारा निर्दिष्ट अधिकतम अंतर[8]
5पैनल अनुकूलन को छोड़नागंभीर
WPC panels stacked flat for acclimation before installation
24-48 घंटों के लिए डब्ल्यूपीसी पैनलों को अनुकूलित करने से स्थापना के बाद विस्तार और संयुक्त विफलता को रोका जा सकता है।

गलती:डिलीवरी के तुरंत बाद डब्ल्यूपीसी पैनल स्थापित करना[3].

⚙️यह गलती क्यों है:डब्ल्यूपीसी पैनल परिवहन के दौरान नमी को अवशोषित या छोड़ते हैं, जिसके कारणआयामी परिवर्तन[3].

✅समाधान:

अनुकूलन प्रोटोकॉल:
• समय: 24-48 घंटेन्यूनतम[3]
• जगह:मेंस्थापना कक्ष, गोदाम में नहीं[3]
• पैकेजिंग: खोलनासभी पैनल[3]
• स्टैकिंग: समतल ढेरविकृति को रोकने के लिए[3]
6फास्टनर छेदों की प्री-ड्रिलिंग नहींमहत्वपूर्ण

गलती:प्री-ड्रिलिंग के बिना सीधे डब्ल्यूपीसी में स्क्रू चलाना[4].

⚙️यह गलती क्यों है:डब्ल्यूपीसी हैसॉफ्टवुड की तुलना में काफी सघन[4]. पूर्व-ड्रिलिंग कारणों के बिना ड्राइविंग स्क्रूफूटना या मशरूम बनना, के लिए अग्रणीसमय के साथ दरारें पड़ जाती हैं[4].

✅समाधान:

पूर्व-ड्रिलिंग विशिष्टताएँ:
• हमेशा पूर्व-ड्रिल करेंपायलट छेद[4]
• ड्रिल बिट आकार: थोड़ा छोटापेंच व्यास से अधिक[4]
• न्यूनतम छेद का आकार: 3 मिमी[15]
7गलत फास्टनरों का उपयोग करनामहत्वपूर्ण

गलती:गैल्वनाइज्ड या जिंक-प्लेटेड स्क्रू का उपयोग करना[4].

⚙️यह गलती क्यों है:मानक पेंच होंगेएक वर्ष के भीतर जंग लगकर विफल हो जाता है[4].

🌍 क्षेत्रीय फास्टनर आवश्यकताएँ:
🇺🇸 हम:एएसटीएम बी117 - नमक स्प्रे परीक्षण (न्यूनतम 1,000 घंटे)
🇪🇺 यूरोपीय संघ:EN ISO 9227 - संक्षारण प्रतिरोध मानक
🇦🇺 ऑस्ट्रेलिया:एएस 3566 - स्टील के लिए स्व-ड्रिलिंग स्क्रू
🇸🇬 सिंगापुर:एसएस 213 - स्टेनलेस स्टील फास्टनरों विशिष्टता

✅समाधान:

फास्टनर विशिष्टताएँ:
• बाहरी: 304 या 316 स्टेनलेस स्टील[4]
• तटीय/उच्च-नमक: 316 स्टेनलेस स्टीलआवश्यक[16]
🔗नेकोवुड की पूर्ण फास्टनर विशिष्टता मार्गदर्शिका डाउनलोड करें- इसमें सामग्री ग्रेड, टॉर्क सेटिंग्स और नमक स्प्रे परीक्षण रिपोर्ट शामिल हैं।

प्री-इंस्टॉलेशन फ़ील्ड चेकलिस्ट

किसी भी WPC इंस्टालेशन को शुरू करने से पहले, इन सात वस्तुओं को सत्यापित करें। उचित योजना और कार्यान्वयन से अधिकांश स्थापना चुनौतियों से बचा जा सकता है[15].

✔विस्तार अंतराल की गणना (6-8 मिमी पक्ष, 10-12 मिमी परिधि)
✔रेनस्क्रीन कैविटी ≥25मिमी (केवल बाहरी संस्थापन)
✔हिडन क्लिप सिस्टम चयनित - फेस स्क्रू नहीं
✔जोइस्ट रिक्ति की पुष्टि की गई (400-500 मिमी मानक, 300-400 मिमी उच्च-पवन)
✔पैनल 24-48 घंटे साइट पर अनुकूलित होते हैं
✔सभी फिक्सिंग के लिए प्री-ड्रिलिंग प्रोटोकॉल की पुष्टि की गई
✔केवल 304/316 स्टेनलेस स्टील फास्टनर

उचित स्थापना क्यों मायने रखती है - नेकवुड अंतर

Necowood WPC manufacturing facility and quality control laboratory
नेकोवुड का 16+ वर्षों का विनिर्माण अनुभव लगातार गुणवत्ता और इंस्टॉलेशन-तैयार विनिर्देश सुनिश्चित करता है।

नेकवुड में, हम अपने डब्ल्यूपीसी दीवार पैनल और क्लैडिंग सिस्टम को डिजाइन करते हैंस्थापना प्रदर्शन को ध्यान में रखते हुए. ऑन-साइट सफलता सुनिश्चित करने के लिए प्रत्येक पैनल को लगातार प्रोफ़ाइल सहनशीलता, क्लिप संगतता और बैच रंग नियंत्रण के साथ इंजीनियर किया गया है।

साथडब्ल्यूपीसी निर्माण का 16+ वर्ष का अनुभवऔर निर्यात करता है35+ देश, नेकवुड प्रदान करता है:

  • विस्तृत स्थापना मैनुअल- प्रत्येक जलवायु क्षेत्र के लिए विस्तार अंतराल, बैटन रिक्ति और बन्धन प्रोटोकॉल पर स्पष्ट मार्गदर्शन
  • तकनीकी समर्थन- स्थापना चरण के दौरान ठेकेदारों और वास्तुकारों के लिए ऑन-कॉल सहायता
  • फ़ैक्टरी-सत्यापित गुणवत्ता- प्रत्येक बैच का आयामी स्थिरता, सतह कठोरता और सह-एक्सट्रूज़न अखंडता के लिए परीक्षण किया गया
  • 15 साल की संरचनात्मक वारंटी— उचित स्थापना हमारी वारंटी सुरक्षा का आधार है
  • अनुपालन दस्तावेज- परियोजना अनुमोदन का समर्थन करने के लिए थर्मल विस्तार, पवन भार और अग्नि सुरक्षा के लिए पूर्ण परीक्षण रिपोर्ट

जैसे-जैसे डब्ल्यूपीसी बाजार का विकास जारी है - 2031 तक 8.49% सीएजीआर पर $14.54 बिलियन तक पहुंचने का अनुमान है - निर्माता जो गठबंधन करते हैंस्थापना समर्थन के साथ सामग्री की गुणवत्ताउद्योग का नेतृत्व करेंगे. नेकवुड उस भागीदार बनने के लिए प्रतिबद्ध है - ऐसे उत्पाद वितरित करने के लिए जो अच्छा प्रदर्शन करते होंन सिर्फ प्रयोगशाला में, बल्कि दीवार पर भी.
